【決戰收官】一汽農安試車場風電項目風機吊裝全部完成 |
|||||
|
|||||

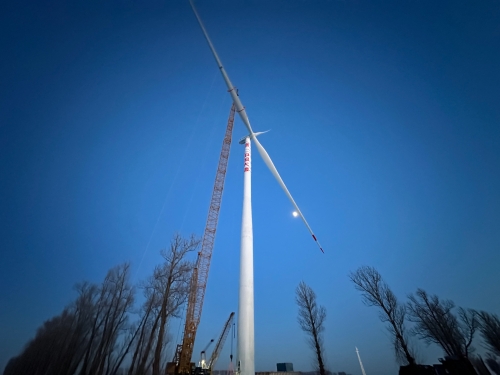

12月30日,伴隨著呼嘯的東北風,公司承建的一汽農安試車場風電項目風機吊裝工作全部完成,項目建設進度取得了突破。 本項目為設計安裝8臺EN-200智能風機,單機容量6.25兆瓦,輪轂高度為140米。風機以單葉片方式進行吊裝,吊裝內容包括6節的塔筒、機艙、輪轂和葉片,其中,塔筒材質為鋼材質,下3節為分片式塔筒、上3節為常規塔筒,單件最大重量102.34噸;葉片長度98米,葉輪直徑200米,最大單件重量機艙約127噸。風機基礎采用高強預應力管樁基礎,圓形鋼筋混凝土承臺,風機塔筒與基礎連接形式為預應力錨栓連接。 為減輕大風、雨雪、寒冷天氣對施工生產的影響,項目部多次與業主、監理、廠家、設計溝通,制定冬季施工方案,實行日調度機制,投入多臺大型起重機械敲定現場施工細節,最終完成了風機的全部吊裝作業,保證了項目重要節點的如期履約,為后續并網發電打下了堅實基礎。 |
|||||
|
